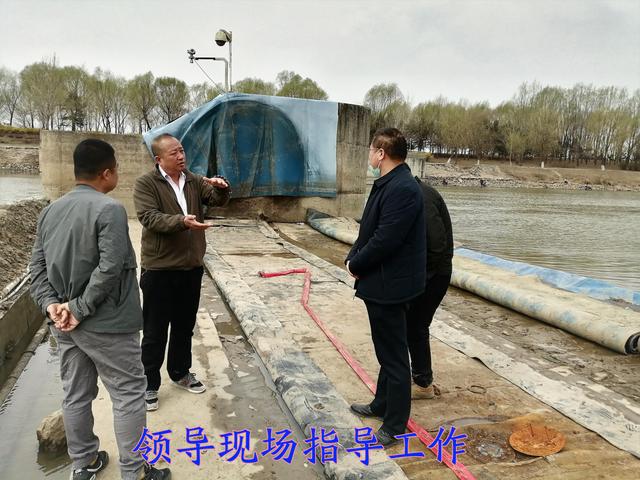

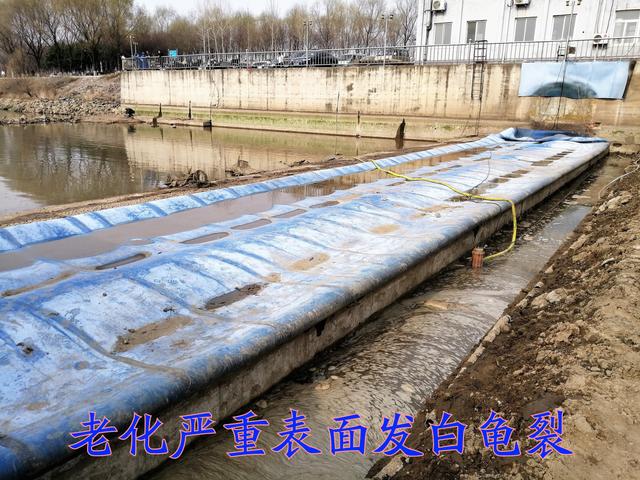

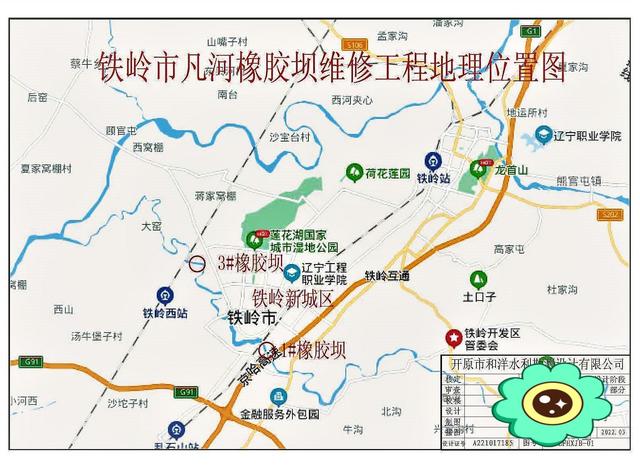

橡胶坝袋在正常使用情况下,使用寿命不低于15年至20年。在达到其使用年限后,橡胶坝需要更换,今天跟大家一起分享一下橡胶坝更换整个流程: 第一步:设计院需要重新出图,出图的目的就是橡胶坝在过去整个使用周期中会出现各种问题,这次出图主要是切中要害,解决存在的问题。 第二步:定作坝袋,现场拆除旧坝袋,同时进行,协同作战,...

橡胶坝袋在正常使用情况下,使用寿命不低于15年至20年。在达到其使用年限后,橡胶坝需要更换,今天跟大家一起分享一下橡胶坝更换整个流程:

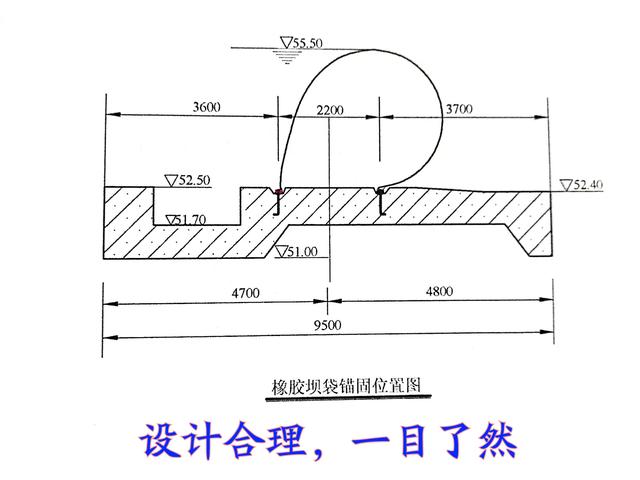

第一步:设计院需要重新出图,出图的目的就是橡胶坝在过去整个使用周期中会出现各种问题,这次出图主要是切中要害,解决存在的问题。

第二步:定作坝袋,现场拆除旧坝袋,同时进行,协同作战,统筹安排好时间,两不误。

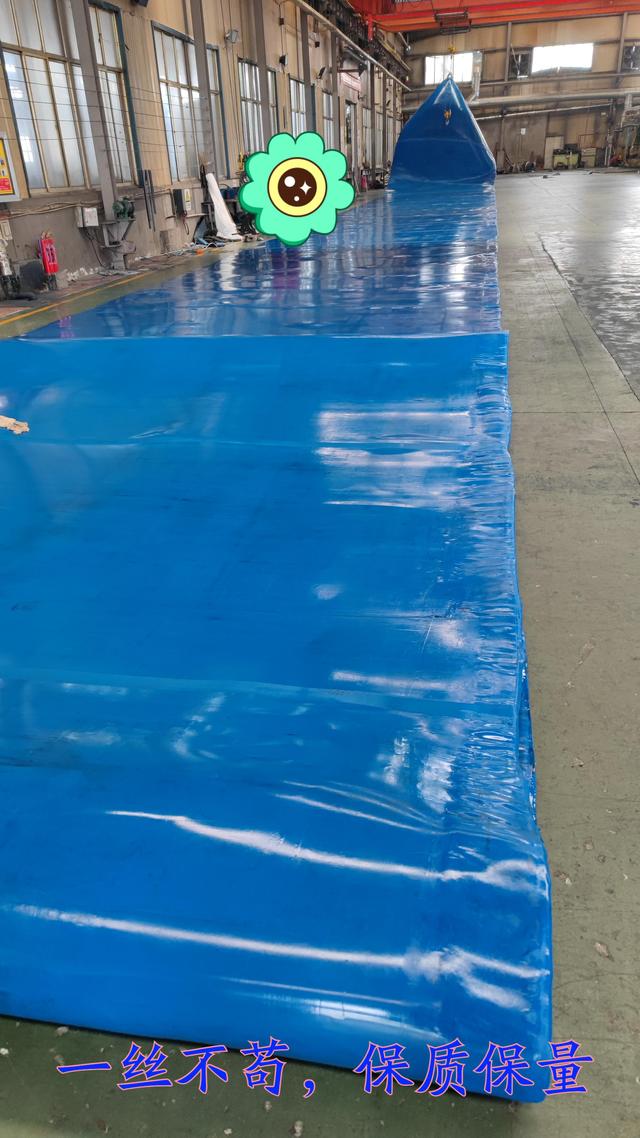

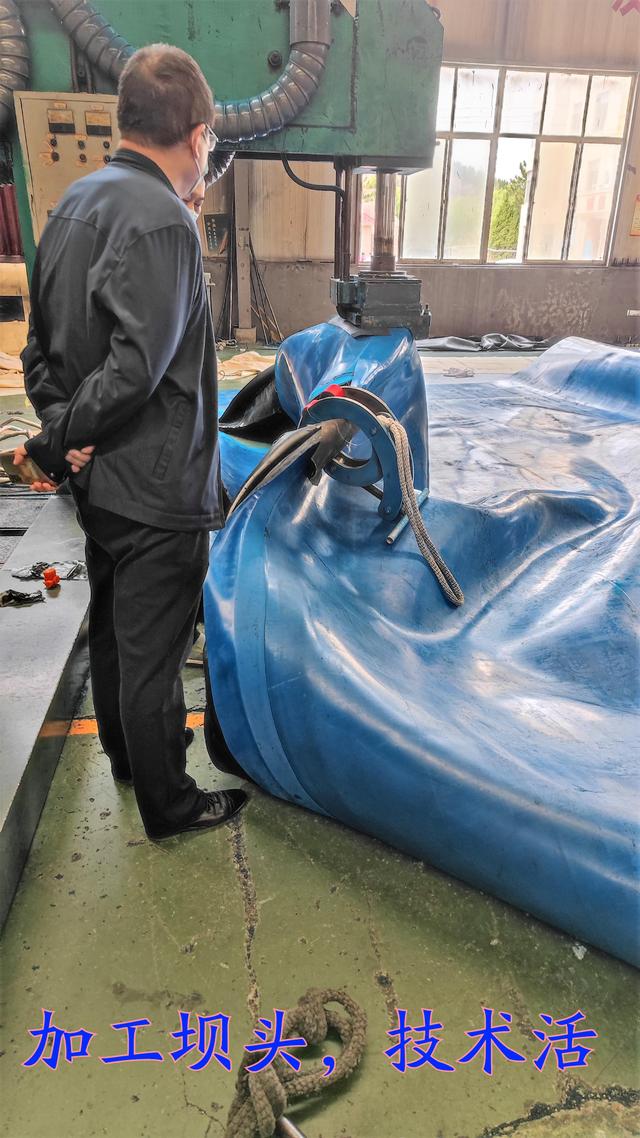

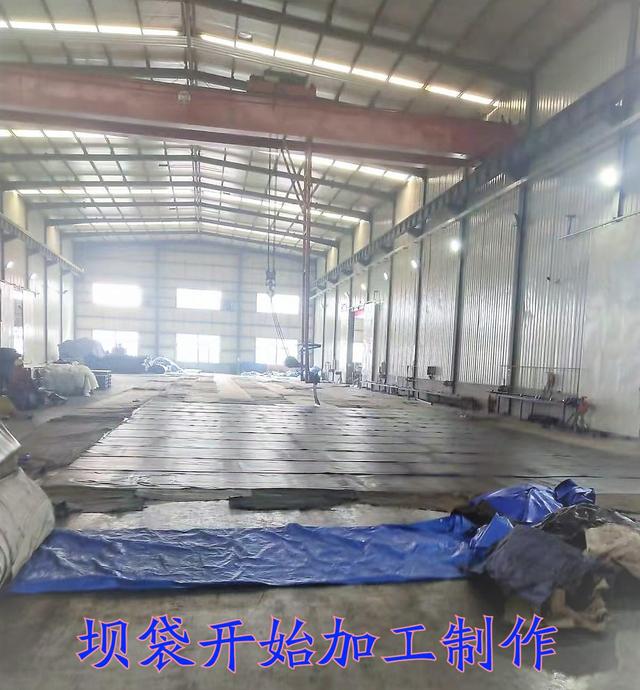

第三步:坝袋加工制作。这是一个复杂的制作过程,从采购胶料、强力帆布到炼胶、压延、硫化、成型、打包出库,每一个环节都要做到极致,这样才能保证保量完成坝袋的生产。

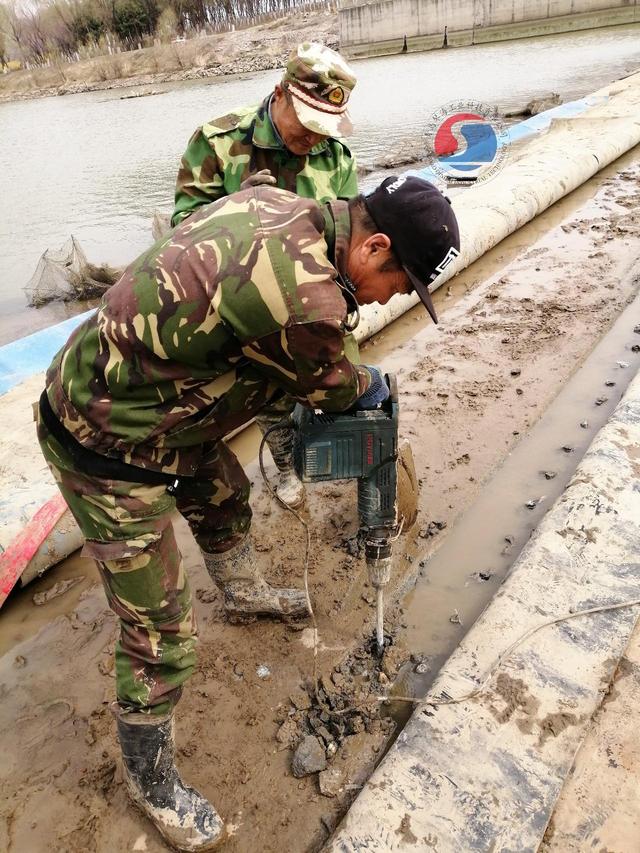

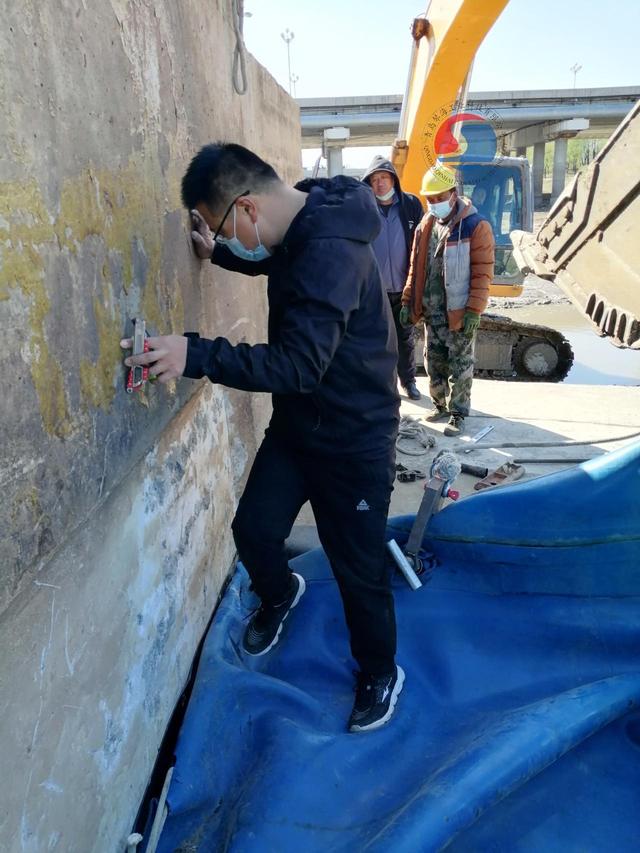

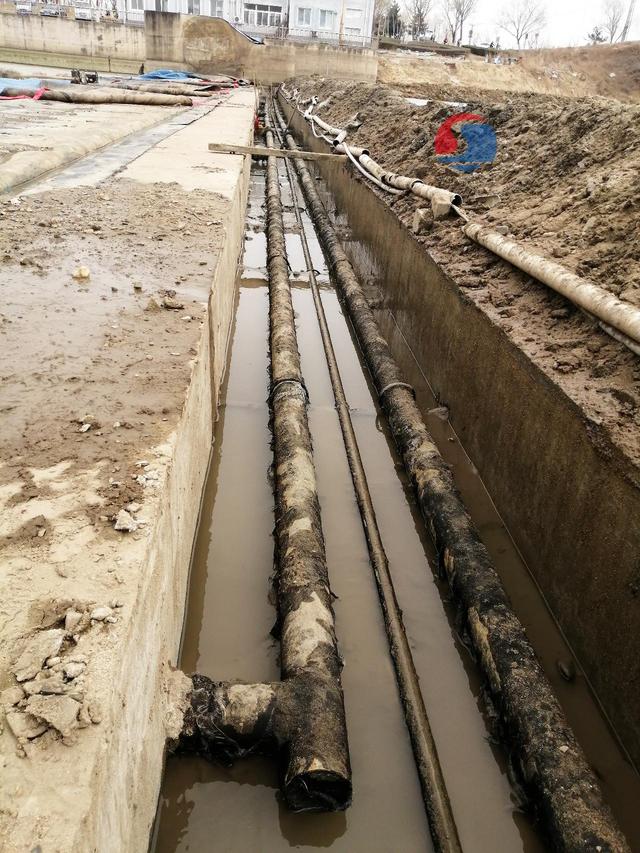

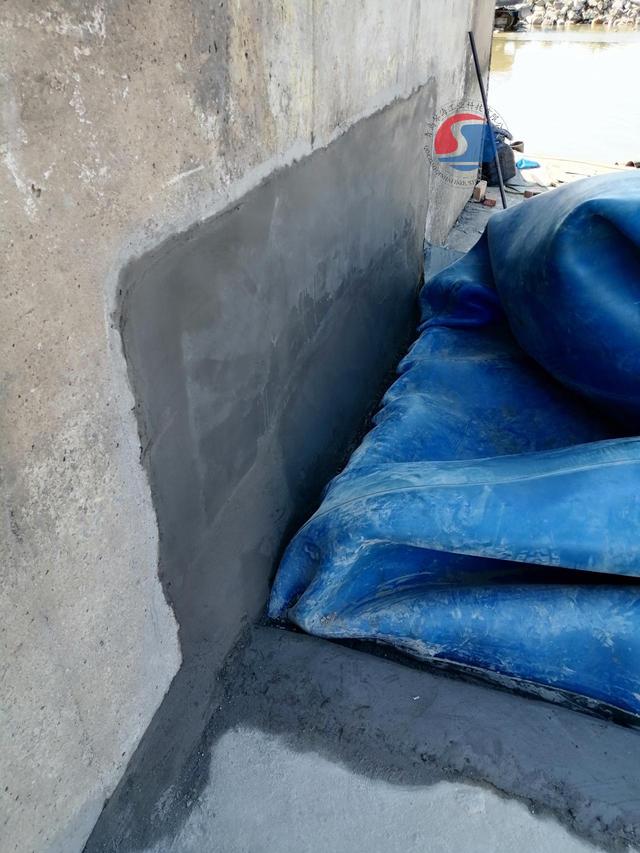

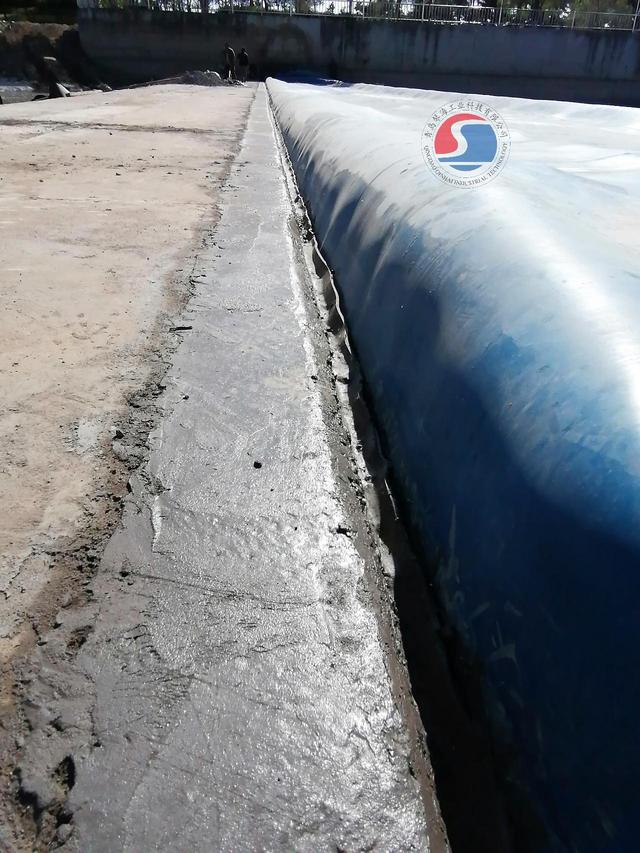

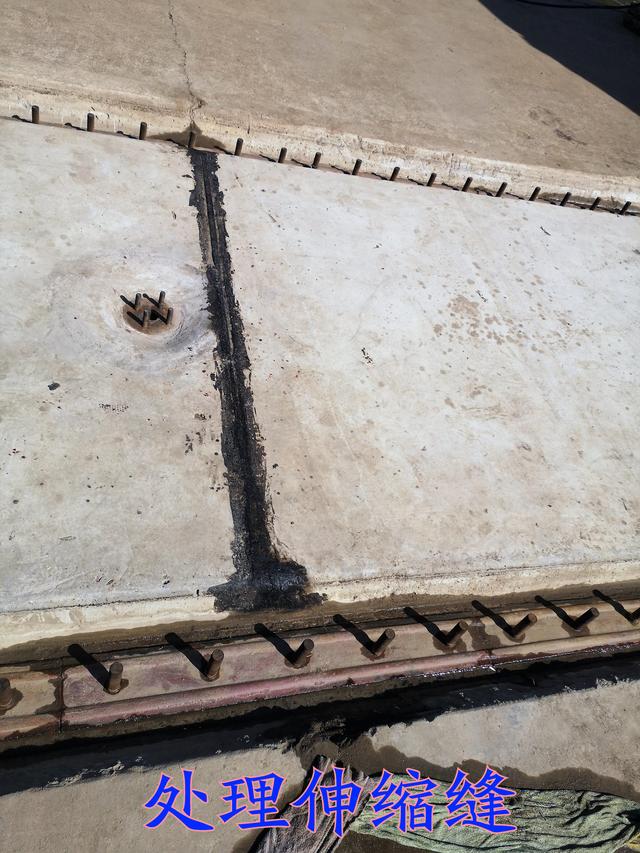

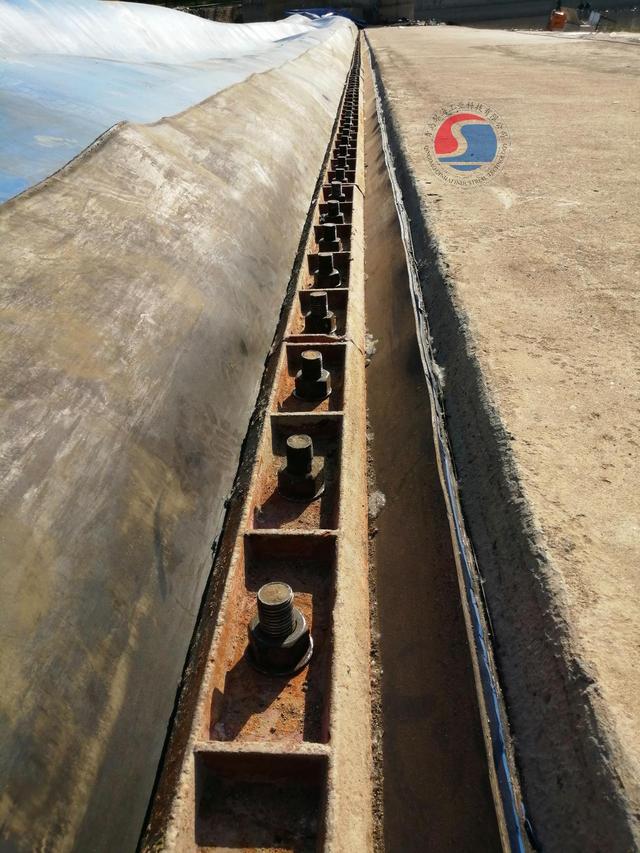

第四步:现场基础底板修复。在坝袋的加工生产过程中,现场要有序进行,对基础底板的修复特别注意以下几点:1、伸缩缝的处理,经过十多年使用,基础底板存在一个基础下沉的不确定因素,这就需要对伸缩缝加以处理;2、管道需要更换,在更换前要进行试压处理,做到不漏气不漏水的标准;3、地脚螺栓需要坐除锈防腐处理,对严重老化变型的要及时切割更换,保证其强力要求。

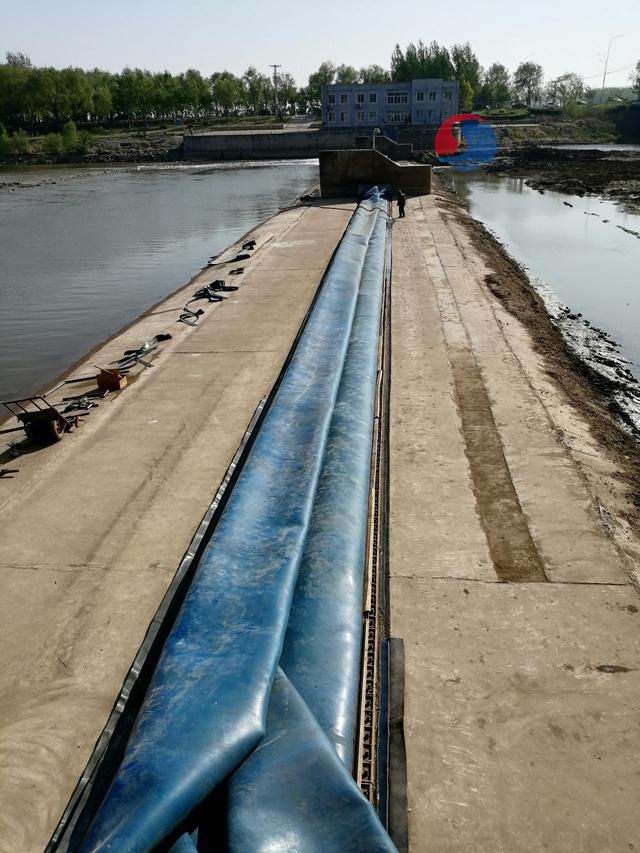

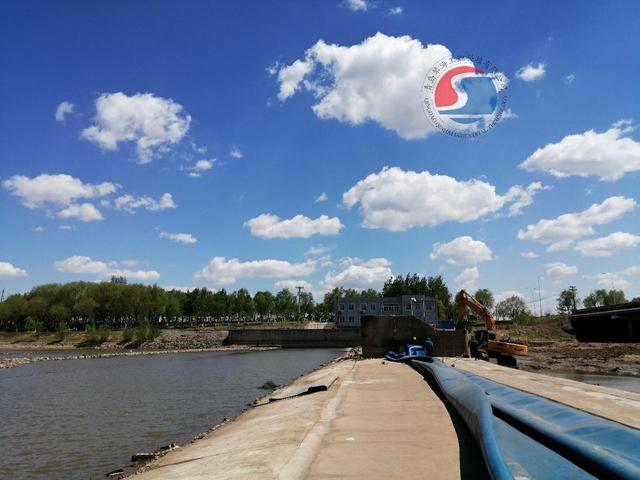

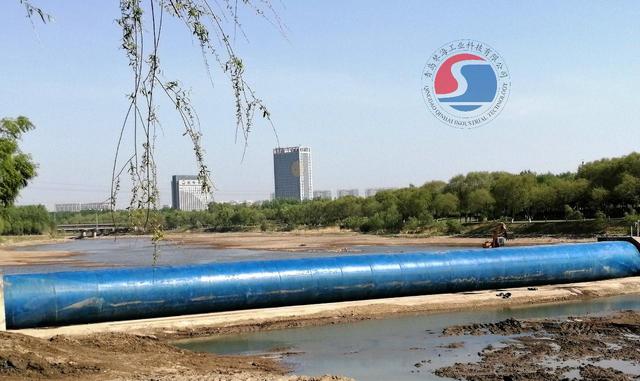

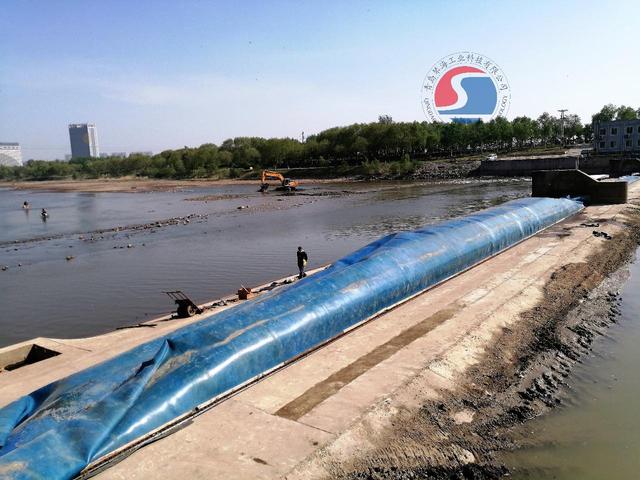

第五步:坝袋开始发货,现场准备卸车。在当前疫情防控下,发货前要提前做好各种准备工作,提前报备,司机做好24小时核酸检测,现场做好接货卸车准备。

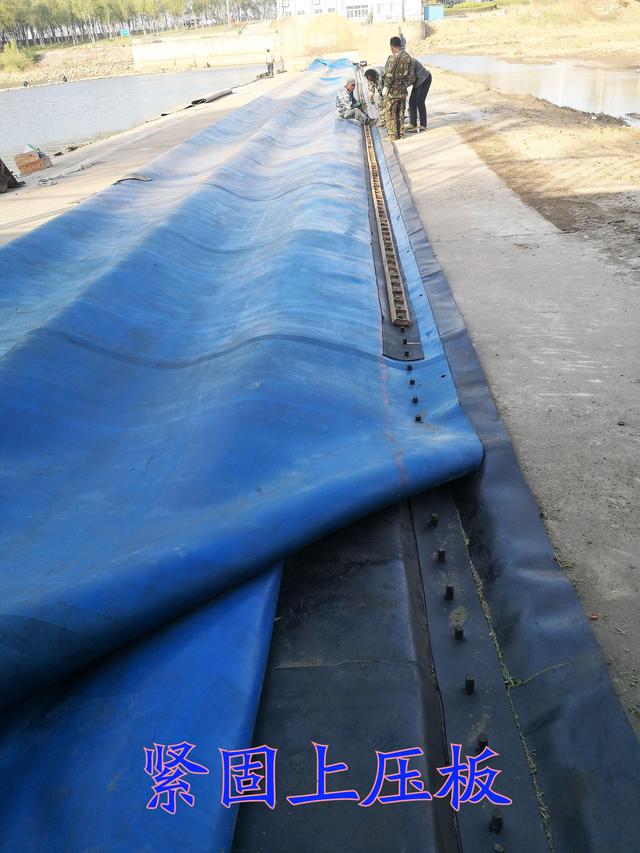

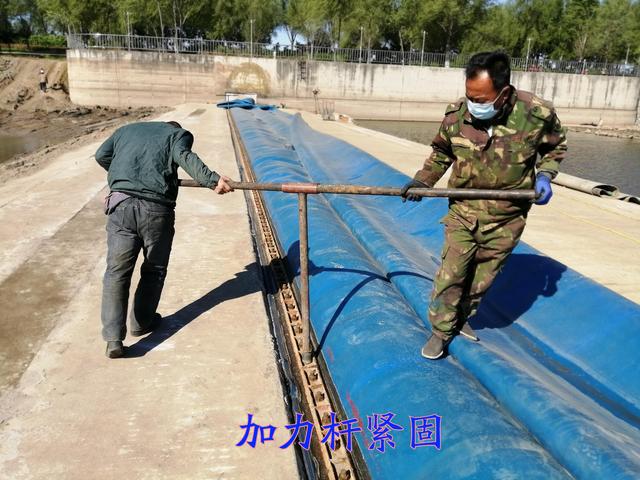

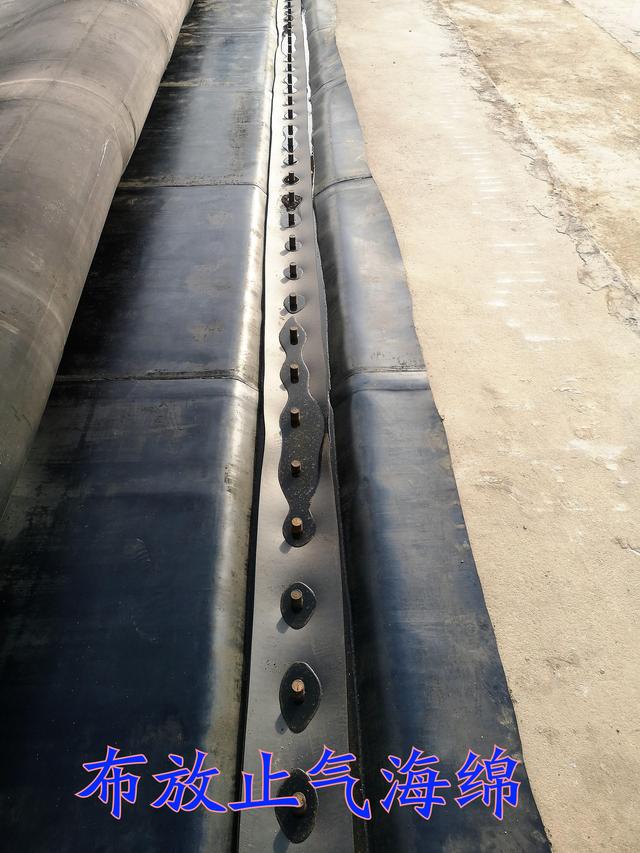

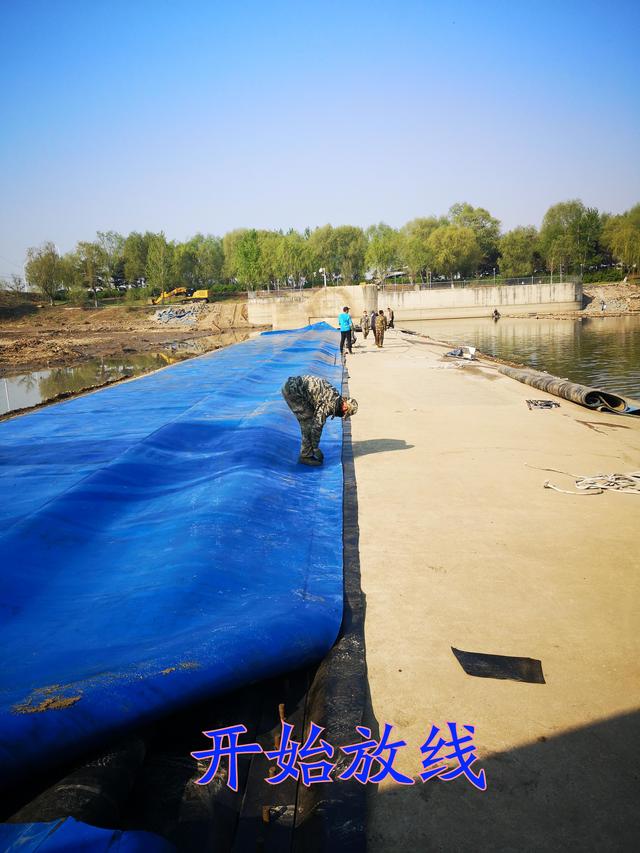

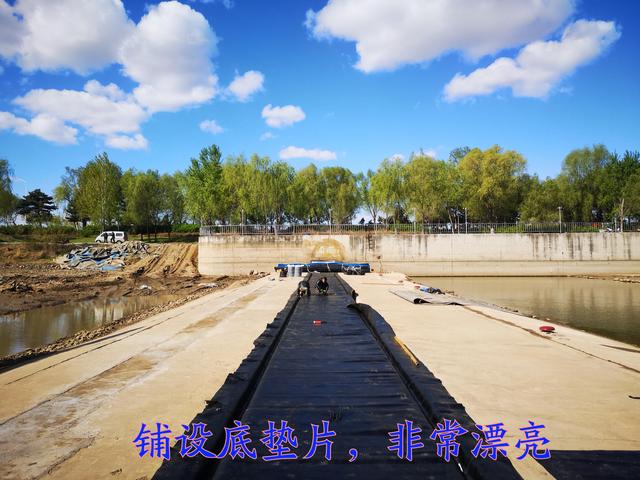

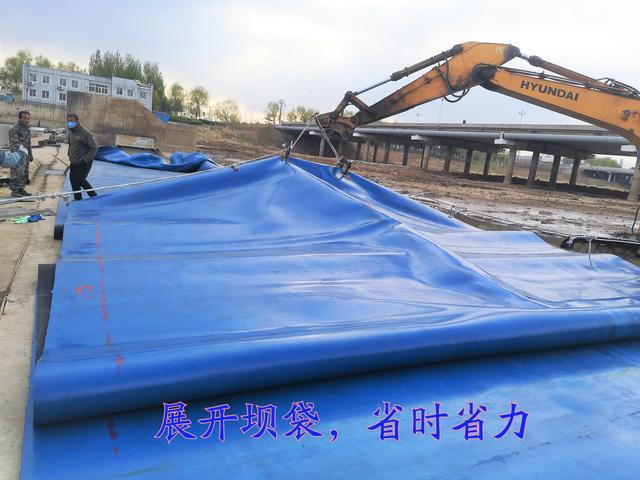

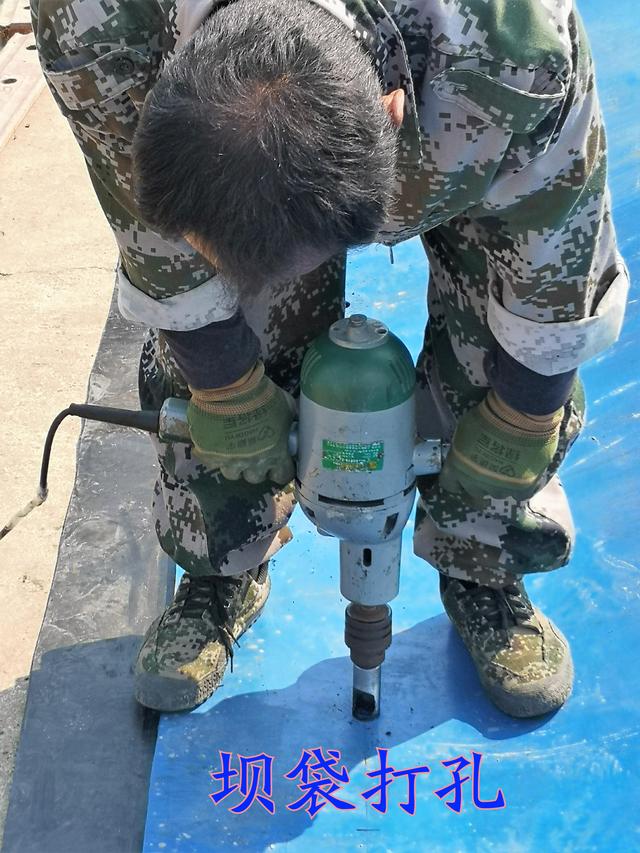

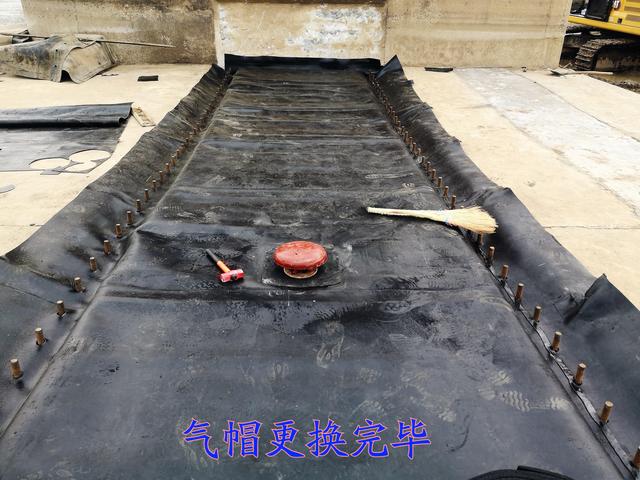

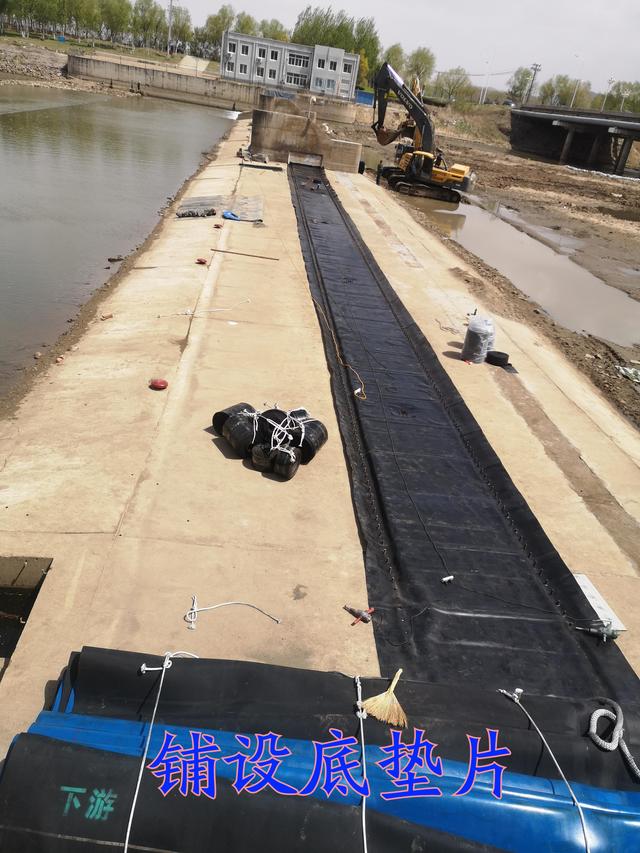

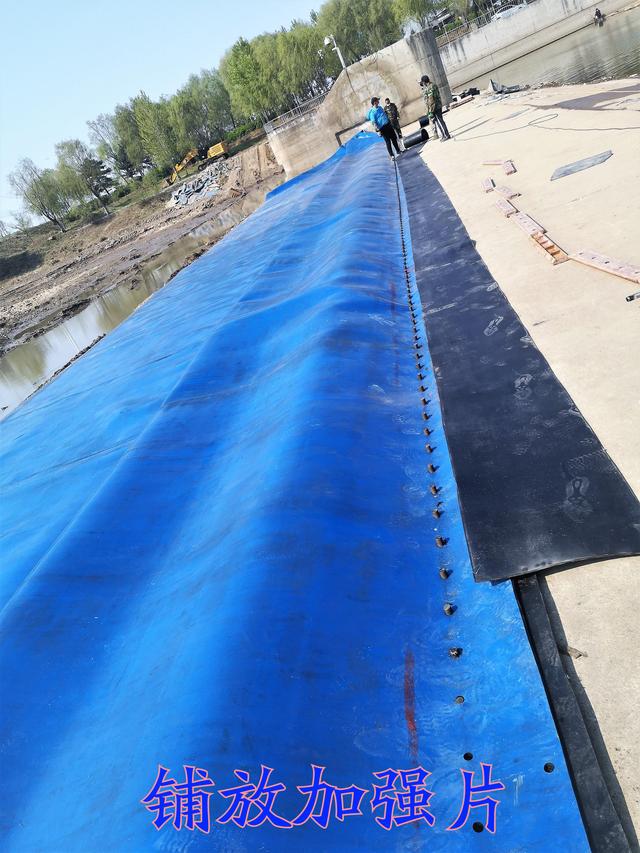

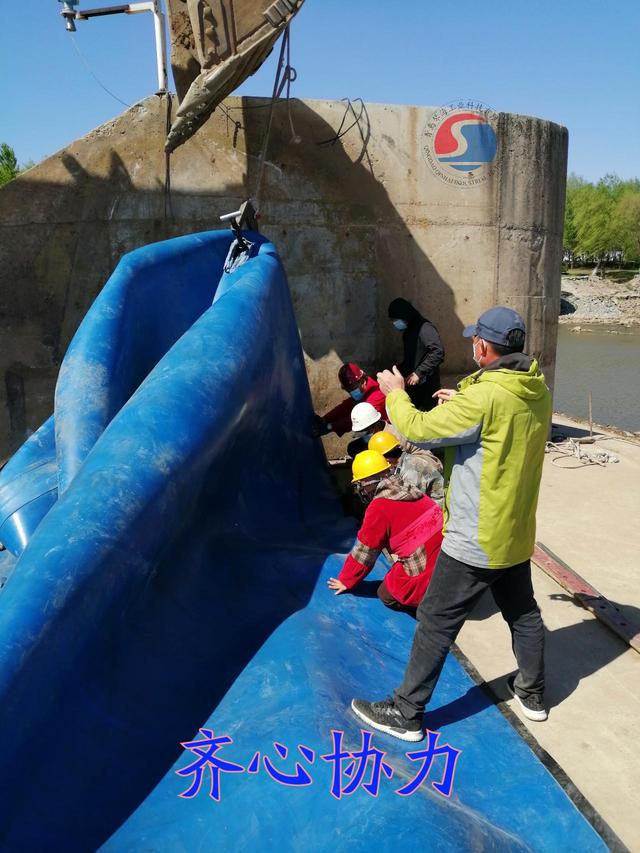

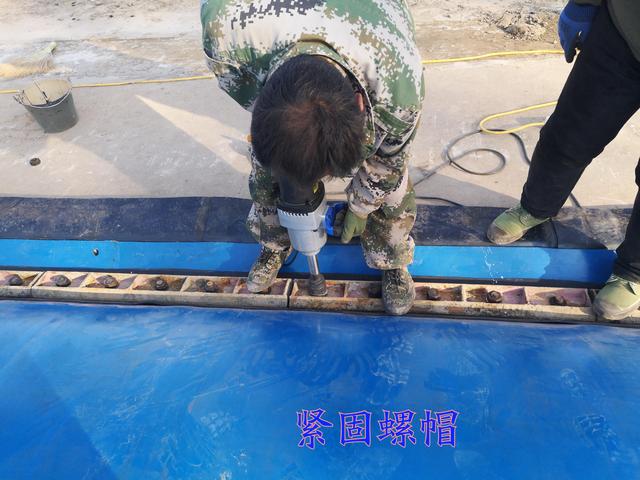

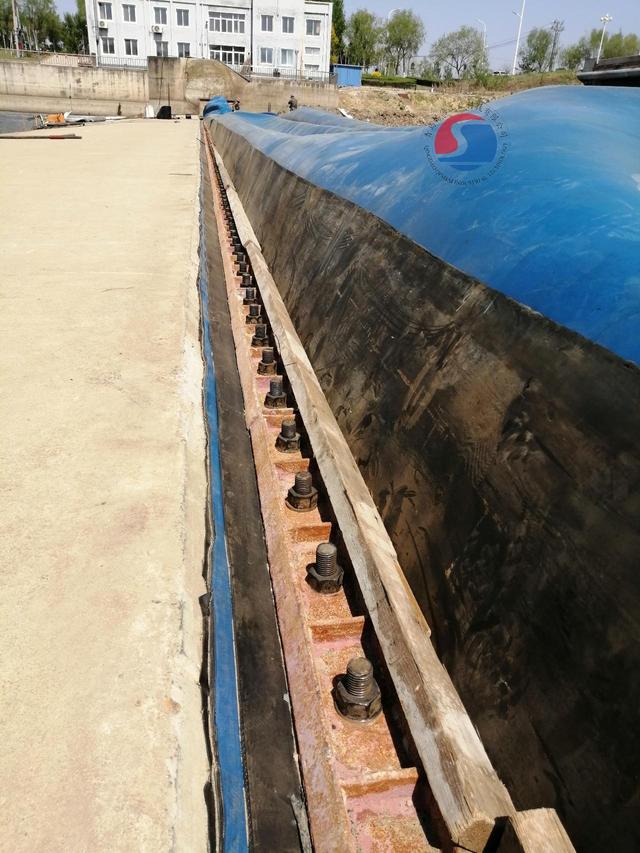

第六步:坝袋开始安装,安装需要一定的步骤:1、铺设底垫片;2、放止水海绵;3、展开坝袋,就位,打孔;4、放补强片;5、放上压板,紧固螺栓。

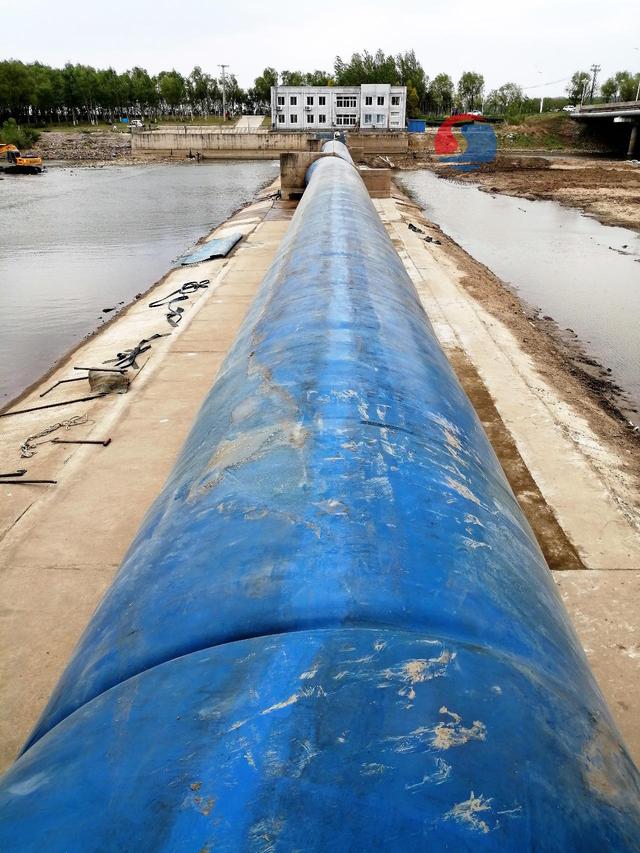

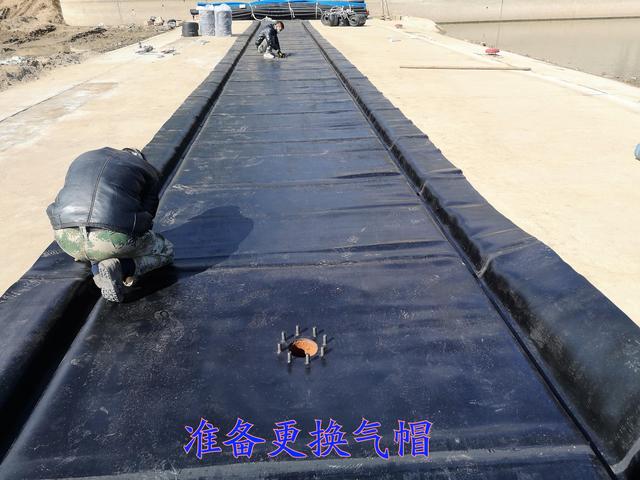

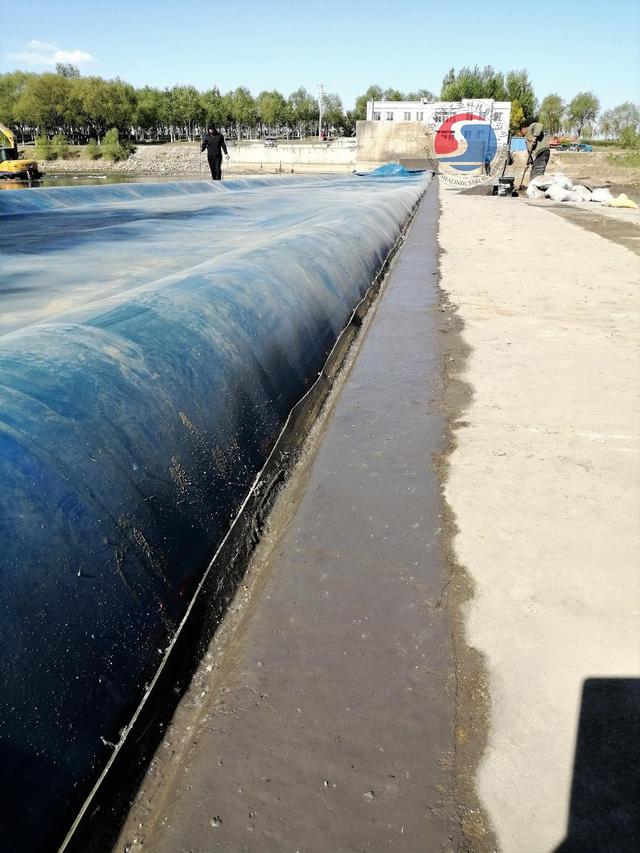

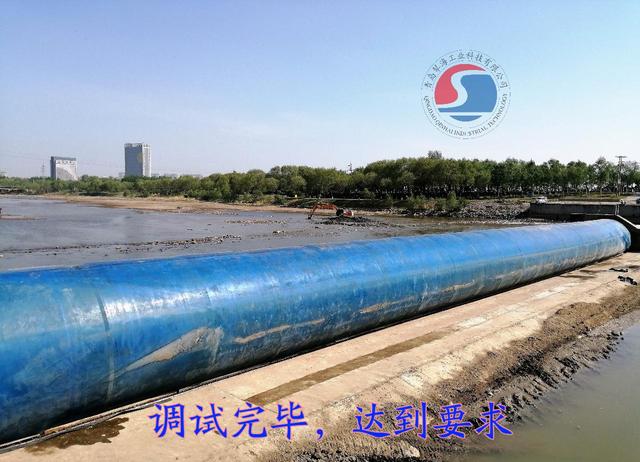

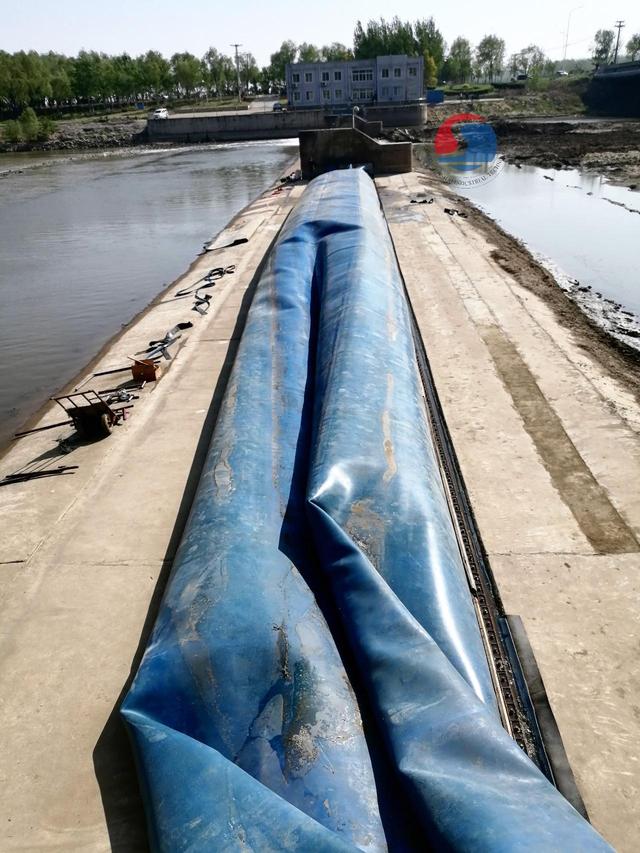

第七步:坝袋准备充气(水)调试。坝袋安装完毕需要临时充水(气)进行调试,调试是很关键的一环,坝袋安得成功与否,一试便知。在调试过程中,要着重检查锚固槽漏不漏,发现问题及时解决。

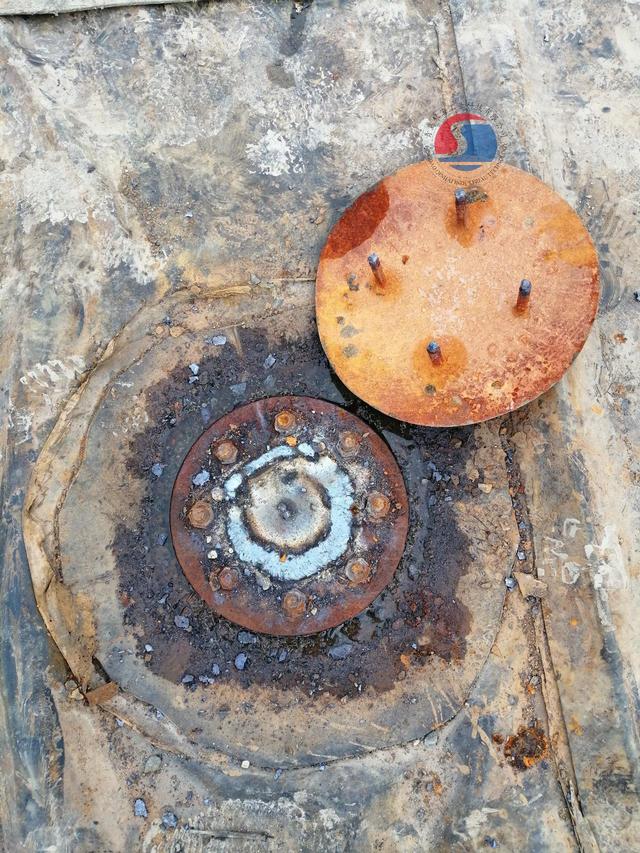

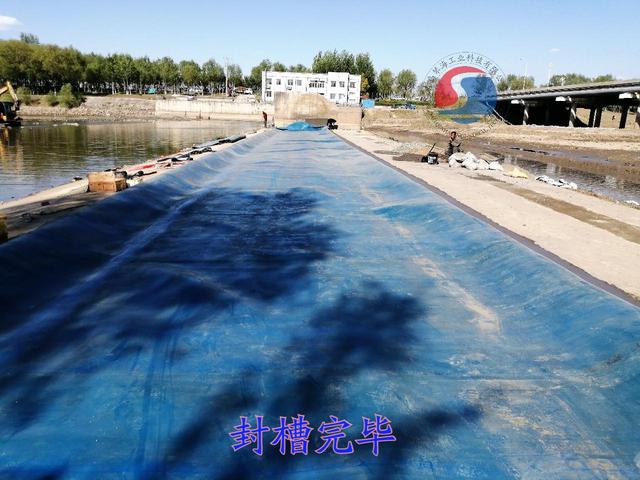

第八步:坝袋准备封槽。临时调试结束后,就要进行封槽,封槽前要做好对地脚螺栓的保护措施,保证在其使用过程中不生锈、不损坏。

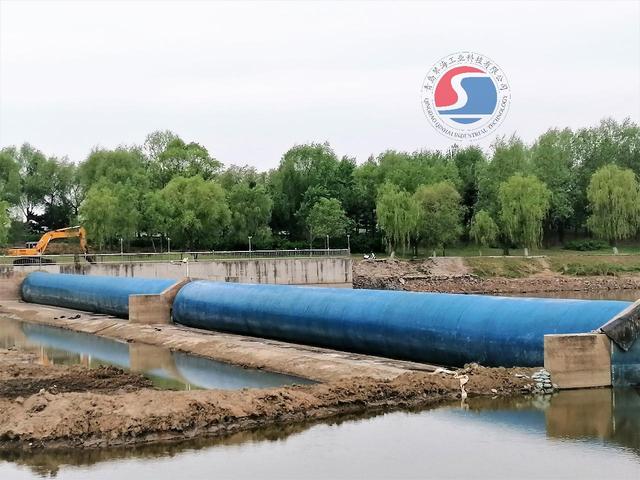

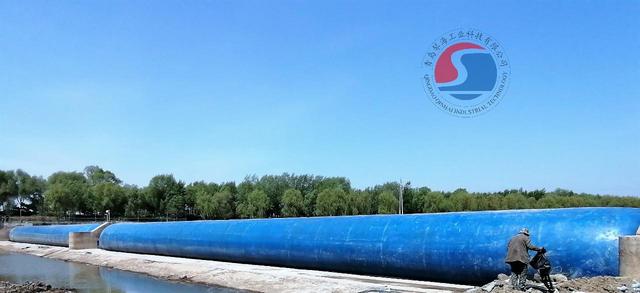

第九步:橡胶坝更换现场圆满完成。封槽结束后,不能马上充坝蓄水,待锚固槽混凝土强度上来后,再正式蓄水,时间一般的10天左右。

橡胶坝更换从坝袋加工制作至现场基础底板修复施工结束,总用时35天。再回顾一下:1、施工图纸出来;2、橡胶坝袋定作合同签订;3、现场旧坝袋拆除;4、橡胶坝袋加工生产,同时现场基础底板修复处理;5、橡胶坝袋的安装;6、橡胶坝袋临时充水(气)进行调试;7、橡胶坝封槽,十天左右保证混凝土强度上来后,蓄水正式运行,大功告成。当前,我国正处在橡胶坝更换阶段,很多地方已达到或超出使用期限,这些地方需要引起足够的重视,笔者建议,橡胶坝一旦达到使用年限,就要及时更换,不能带病运行,因为橡胶坝在充涨状态下,有足够的压力,一旦老化严重导致安全系数降低,就有爆袋的危险,因此还是及时更换防患未然。橡胶坝袋定作、橡胶坝修补维修、橡胶坝更换请找专业橡胶坝生产厂家,这样可以保质保量完美交付使用
