清理橡胶坝基础底板锚固槽 橡胶坝基础底板整体清理 铺设底垫片 布放海绵止水胶片 坝袋现场展开 布放补强片 加力杆紧固螺栓 现场充水(气)调试 橡胶坝的主体工程是橡胶坝袋锚固安装。橡胶坝锚固安装是将坝袋安装锚固于基础底板和边坡上,是橡胶坝主体工程中最后一道工序,也是最关键的工序。橡胶坝锚固安装的成败,关系...

橡胶坝的主体工程是橡胶坝袋锚固安装。橡胶坝锚固安装是将坝袋安装锚固于基础底板和边坡上,是橡胶坝主体工程中最后一道工序,也是最关键的工序。橡胶坝锚固安装的成败,关系工程的外观质量、使用寿命和橡胶坝工程的正常运行。

一、橡胶坝袋安装的准备工作

1、查看现场,根据工地现场是否有利于机械进入决定所需要的人力资源,并分配工作。

2、坝袋从工厂运到工地现场后,首先要检查坝袋和底垫片的尺寸。如果在搬运过程中发现有磨损情况,小孔洞要尽快修补好。特别要注意海绵止气胶片是否合格等。

3、检查底板、岸墙与坝袋接触部位的混凝土是否平整光滑,是否有空洞错位,如果有必要需要用高强速效水泥灌实,不留后患。

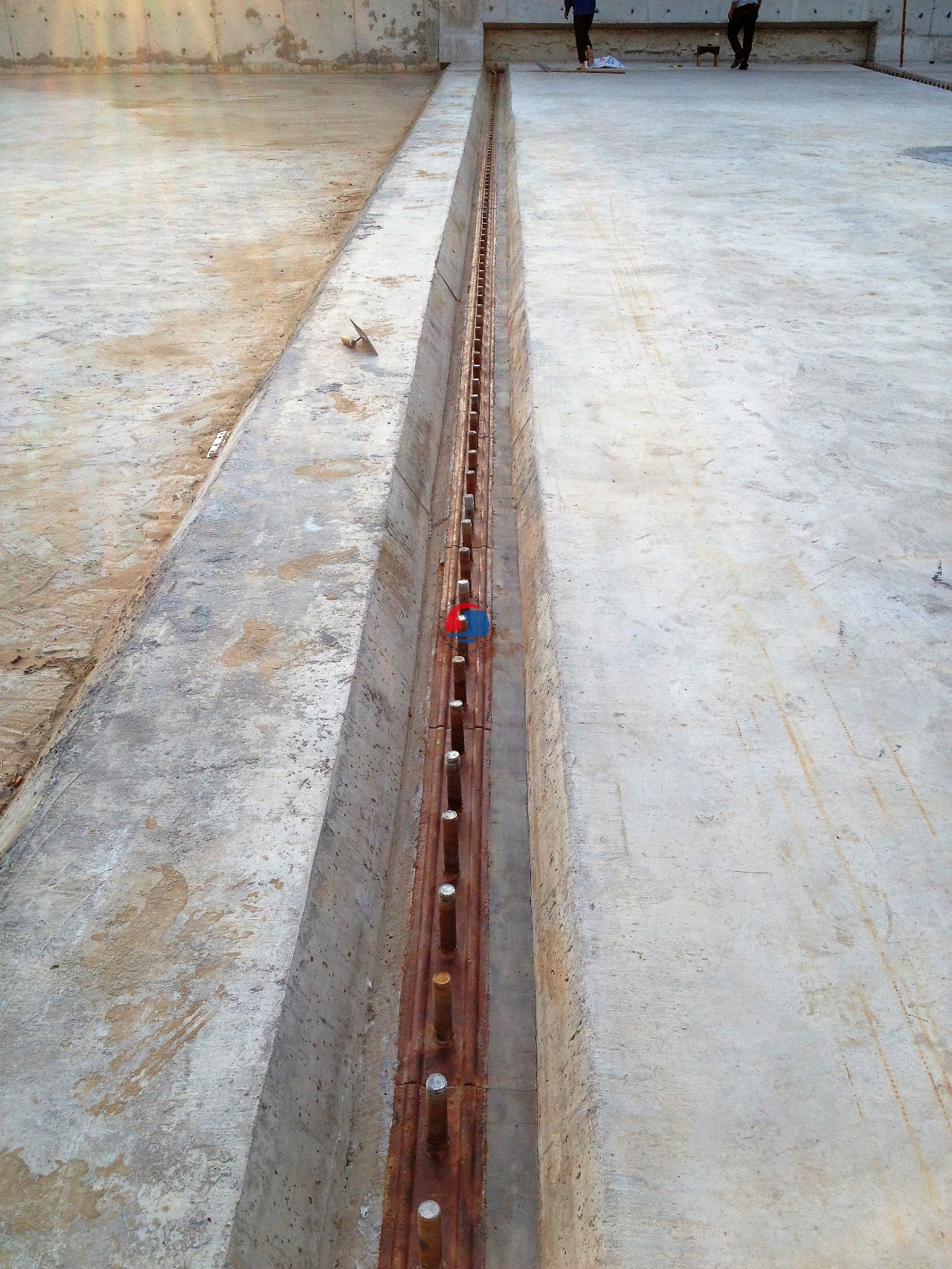

4、检查预埋螺栓、锚固槽,进、排气孔等的位置和尺寸是否符合设计标准。对于预埋螺栓,须由专人清理螺栓上的砂浆、污泥,涂上润滑油。注意螺栓是否偏斜,螺纹是否有损坏。对尺寸不符合要求的需要调整,将损坏的螺纹修理好。检查锚固构件(压板、垫圈和螺帽)、安装工具等是否齐备。检查供、排水(气)管道内的杂物是否已被清除干净,检查接头是否漏水(气)、冷凝水孔的位置是否符合要求。

5、检查橡胶坝基础底板,特别是塌落线以内的底板和边坡的混凝土表面是否磨光。

6、现场准备安装橡胶坝所用到的工具。

二、橡胶坝袋安装步骤

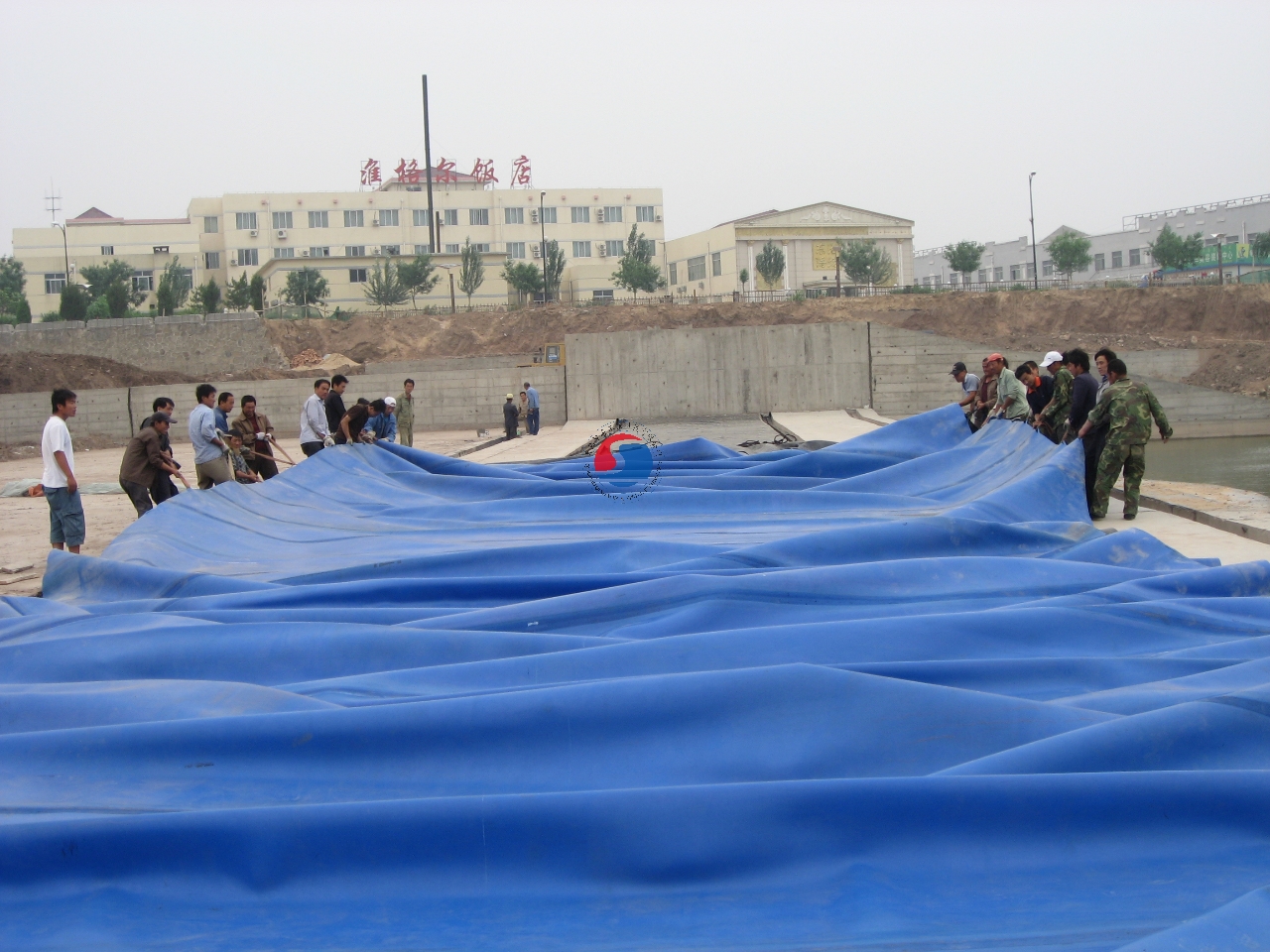

为了减轻工人的劳动强度,加快安装速度,应该在当地租用吊车及其他施工机械,将坝袋吊运到安装现场。坝袋就位分四道工序:坝袋入场、坝袋展开、坝袋就位、对准底板上入螺栓、平放压板、上紧螺帽。锚固后要确保坝袋不漏气。

1、坝袋打孔。在坝袋上划出锚固线,从底板中心线开始,向左右两侧同时安装,用电钻打孔,直径要求比螺栓直径小2mm,以防漏气。

2、套入螺栓。先套入下层坝袋,再套入海绵止气胶,最后套入表层坝袋。海绵止气胶片放层坝袋之间,以确保锚固线处不漏气。

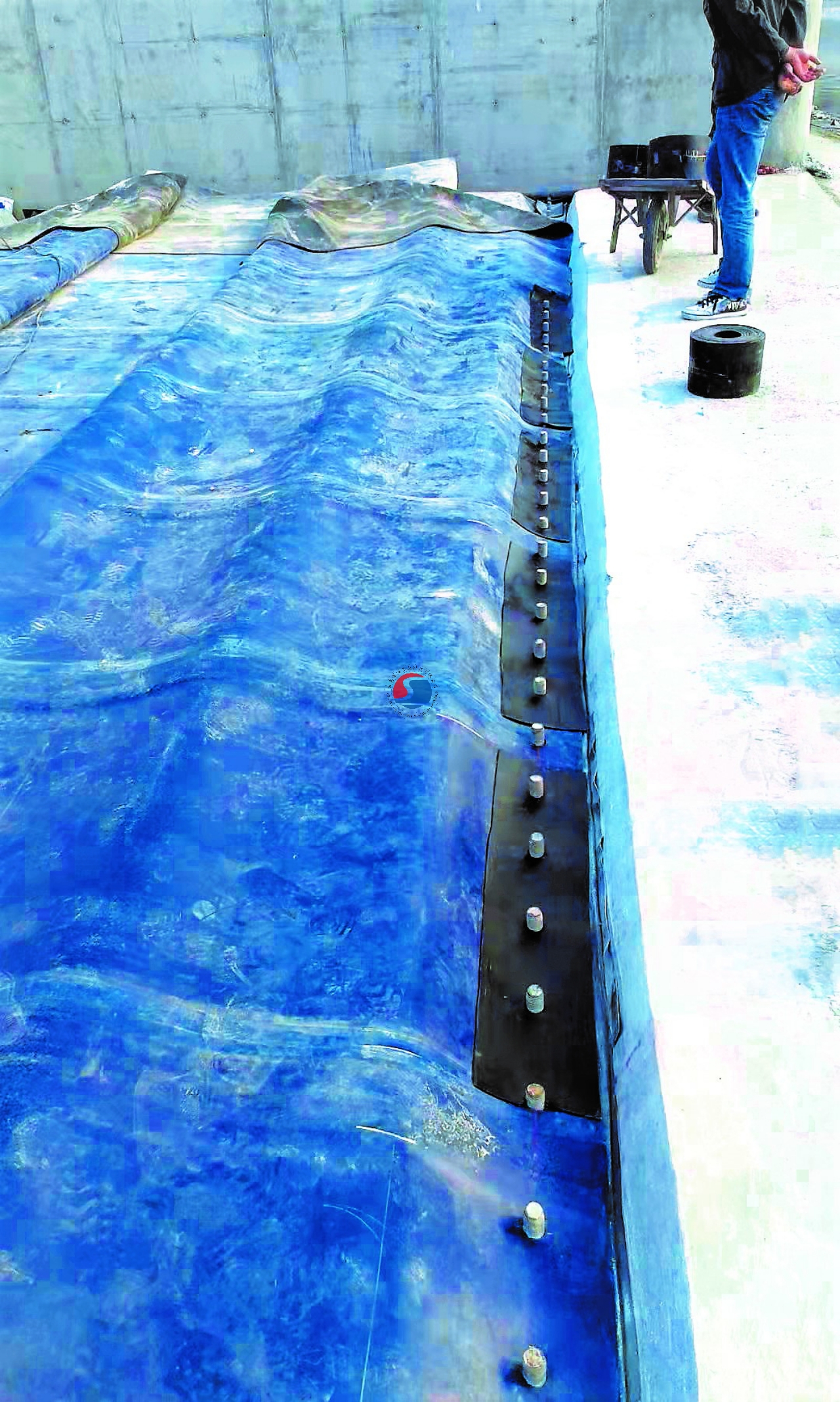

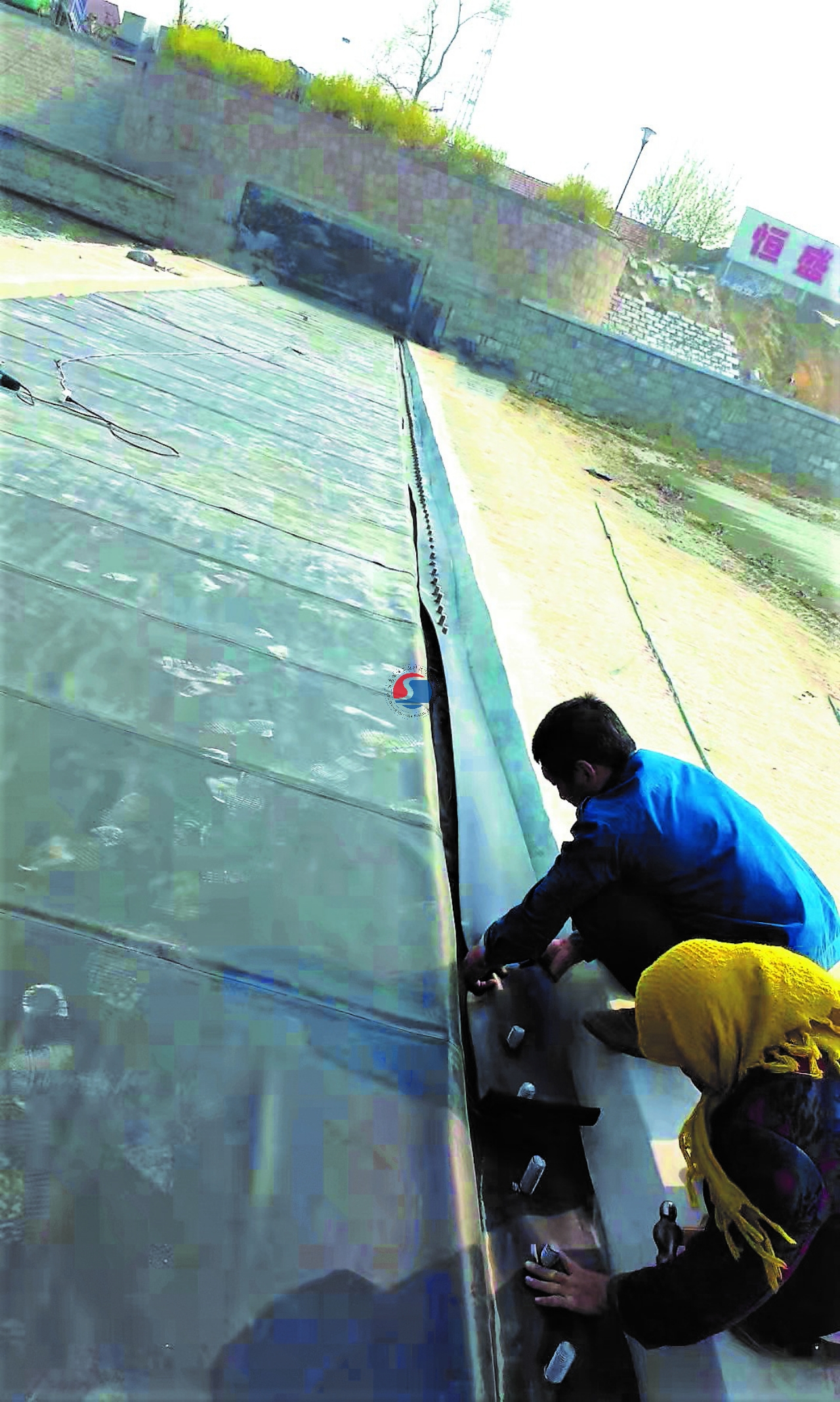

3、平放压板。加套保护片再安装压板。套压板时要均匀地放落,以避免伤及螺纹。如果螺纹受伤,那么滑扣要用丝锥修复。

4、上紧螺帽。先套入垫圈和一个螺帽,拧紧后再加一个螺帽,双螺帽确保安全。紧螺帽时应先中间后两边,均匀用力,要进行多次拧紧。坝袋安装时,拧紧螺帽的工作量很大。如果能使用风炮等工具,那么就能大大提高坝袋的安装速度和质量。

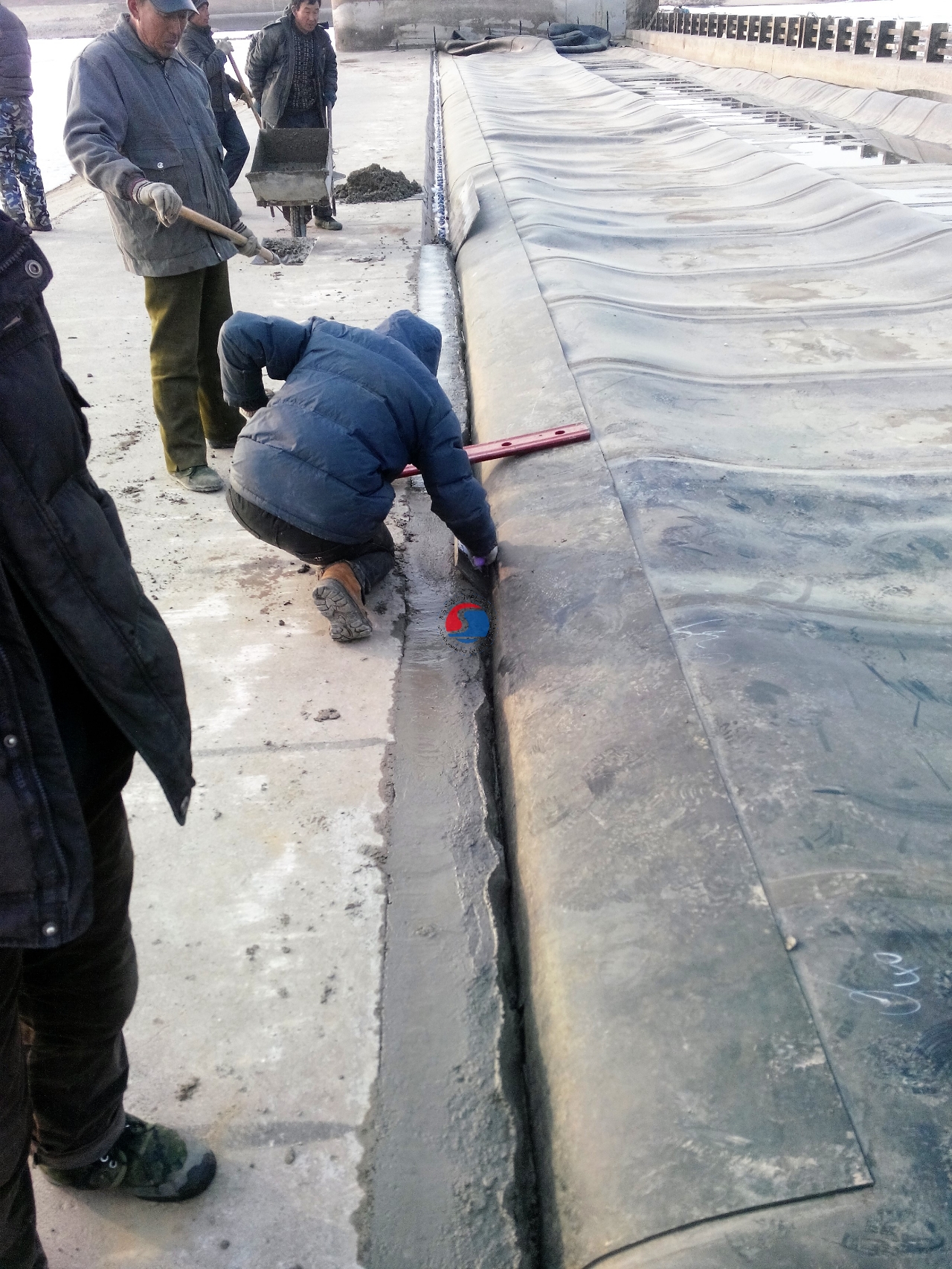

最后全部锚线安装完成后,要由专人检查每块压板是否压实。常用的方法是用大锤子敲击,通过听声音来判断是否压实,这是很有效的视听法。也可以用扭力扳手,按设定的扭力矩逐个螺栓进行拧紧检查。

                                                                                                                                                        清理橡胶坝基础底板锚固槽1

橡胶坝基础底板整体清理2

铺设底垫片3

布放海绵止水胶片4

坝袋现场展开5

布放补强片6

加力杆紧固螺栓7

现场充水(气)调试8

混凝土封槽9
